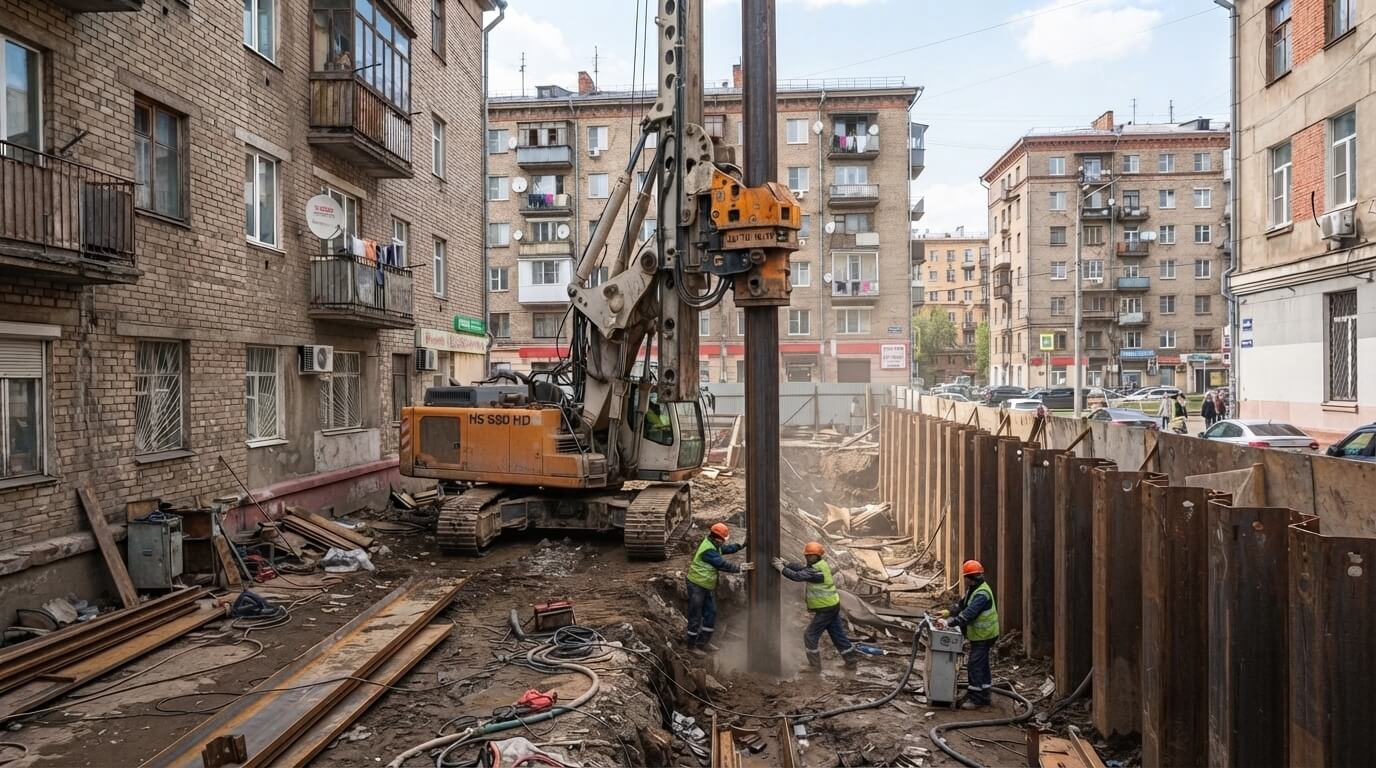

Шпунт в стеснённых условиях — это устройство ограждающих конструкций на участках с ограниченной площадью, вблизи действующих зданий, коммуникаций и в зонах плотной застройки. Основные требования: минимизация вибрации, контроль шума, защита фундаментов соседних объектов от динамических нагрузок. Применяются низковибрационные технологии — статическое вдавливание гидравлическими установками, вибропогружение с демпфированием, лидерное бурение с последующим погружением. Выбор метода зависит от категории грунта, расстояния до ближайших зданий, допустимых деформаций фундаментов и санитарных норм по шуму и вибрации. В городских условиях чаще используют профили типа Ларсен или отечественные профили серий Л, ШП с высоким моментом сопротивления и усиленными замками для герметичности ограждения.
Что понимают под стеснёнными условиями в шпунтовых работах
Стеснённые условия — ситуация, когда строительная площадка ограничена по площади, высоте или доступу для тяжёлой техники. Типичные примеры: котлован для подземного паркинга торгового центра между жилыми домами, реконструкция набережной с сохранением работы причалов, прокладка коллектора в историческом центре города, устройство тоннеля метро открытым способом вблизи памятников архитектуры.
Основные признаки стеснённых условий:
- Близость к существующим зданиям: расстояние менее 1,5–2 глубин котлована (определяется расчётом зоны влияния согласно СП 22.13330.2016).
- Ограниченная высота для работы копра: линии электропередач, эстакады, надземные переходы.
- Запрет на динамические нагрузки: из-за ветхих фундаментов соседних строений или объектов культурного наследия.
- Наличие подземных коммуникаций высокого давления: газопроводы, теплосети, магистральные водоводы.
- Узкие подъездные пути: невозможность разворота крупногабаритной техники (краны, копры).
- Ограничения по времени работы: запрет шумных операций в ночное время в жилых районах согласно СанПиН 1.2.3685-21.
В таких условиях классический забивной молот исключён — вибрация распространяется на расстояние до 50 метров, разрушает штукатурку, провоцирует осадку фундаментов, повреждает трубопроводы. Поэтому применяют методы с контролируемым энергетическим воздействием и непрерывным мониторингом состояния окружающей застройки.
Почему в городских условиях необходимо низковибрационное погружение шпунта
Вибрация от забивки распространяется через грунт волнами сдвига и сжатия. На расстоянии 10–15 метров виброскорость может достигать 5–15 мм/с — это критический порог для зданий старой постройки с неглубоким заложением фундаментов на естественном основании. Последствия: образование трещин в несущих стенах, перекосы оконных и дверных проёмов, разрыв соединений инженерных систем, повреждение фасадной отделки.
Санитарные нормы СН 2.2.4/2.1.8.566-96 ограничивают уровень вибрации в жилых и общественных зданиях:
- Днём: виброскорость до 4 мм/с (или 79 дБВ в логарифмической шкале)
- Ночью: виброскорость до 2 мм/с (или 73 дБВ)
Забивной молот создаёт на удалении 20 метров виброскорость до 8–12 мм/с. Уровень звукового давления при этом достигает 90–100 дБА. Низковибрационные технологии снижают виброскорость до 1–3 мм/с, а шум — до 65–75 дБА, что позволяет работать в охранных зонах памятников, вблизи больниц, школ, действующих производственных объектов.
Дополнительный фактор — сохранность подземных коммуникаций. Газопроводы среднего и высокого давления, волоконно-оптические линии связи, кабели высокого напряжения чувствительны к динамическим нагрузкам. Статическое вдавливание или вибропогружение с частотой 20–30 Гц и амплитудой до 8 мм не вызывает резонанса в трубах, не смещает грунт в горизонтальной плоскости, исключает разрывы сварных швов и муфтовых соединений.
Какие технологии применяют для погружения шпунта в плотной застройке
Выбор метода зависит от типа грунта, глубины погружения, наличия включений (валуны, обломки старых фундаментов, строительный мусор), расстояния до охраняемых объектов и требований заказчика к срокам.
Статическое вдавливание гидравлическими установками
Шпунтина вдавливается в грунт усилием гидроцилиндров, закреплённых на базовой раме или самоходной установке. Усилие вдавливания достигает 100–200 тонн в зависимости от модели оборудования. Метод практически бесшумный (уровень звукового давления до 70 дБА), вибрация минимальна (виброскорость 0,5–1 мм/с на удалении 10 метров). Подходит для связных грунтов (суглинки, глины, супеси) средней и высокой плотности. В плотных песках и гравелистых грунтах эффективность падает — требуется предварительное лидерное бурение.
Ограничения:
- Низкая производительность (3–6 погонных метров в час на одну установку)
- Необходимость мощной опорной конструкции для распределения реакции вдавливания
- Высокая стоимость мобилизации техники
Применяется на участках шириной от 3 метров, где невозможен разворот крупногабаритных копровых установок.
Вибропогружение с контролируемой амплитудой и частотой
Вибропогружатели с регулируемой частотой (18–35 Гц) и амплитудой (до 10 мм) создают направленную вибрацию, которая временно снижает сопротивление грунта у острия шпунта. Современные модели оснащены системами активного демпфирования — датчики фиксируют колебания в грунте, электроника корректирует режим работы в реальном времени.
Метод эффективен в песках, супесях, насыпных грунтах средней плотности. В плотных глинах и суглинках требуется комбинация с подмывом водой или лидерным бурением. Уровень виброскорости на удалении 10 метров — 2–4 мм/с, звуковое давление — 75–85 дБА, что допустимо для большинства городских объектов при условии предварительного обследования зданий и организации мониторинга.
Лидерное бурение с последующим вдавливанием или вибропогружением
Перед погружением шпунта буром шнекового типа или ударно-канатным методом проходят скважину диаметром 200–400 мм на глубину 70–90% от проектной отметки. Грунт извлекается, затем в скважину вставляется шпунтина и допогружается вибратором малой мощности или гидравлическим вдавливающим устройством. Метод полностью исключает забивку, снижает сопротивление грунта, позволяет проходить плотные и каменистые слои, старые фундаменты, линзы строительного мусора.
Применяется при:
- Наличии препятствий в грунте
- Работах в охранных зонах памятников архитектуры
- Близости зданий с деревянными сваями (во избежание их выдёргивания)
Недостатки:
- Необходимость точной геодезической разметки
- Увеличение сроков работ на 25–40%
- Риск отклонения скважины от вертикали в неоднородных грунтах
Комбинированные методы: вибро-вдавливание, бурение с подмывом
В сложных инженерно-геологических условиях (переслаивание глин и песков, линзы торфа, моренные отложения) используют последовательные операции: бурение лидерной скважины на 50–60% глубины → подача воды под давлением 3–5 атм для размыва грунта у острия → вибропогружение на последнем участке с амплитудой не более 6 мм. Такая схема обеспечивает контроль вертикальности, минимизирует отклонения замковых соединений, сокращает время работы вибратора и, соответственно, снижает суммарное воздействие на окружающие здания.
Сравнение методов погружения шпунта в стеснённых условиях
| Параметр | Статическое вдавливание | Вибропогружение с демпфированием | Лидерное бурение + погружение |
|---|---|---|---|
| Виброскорость на 10 м | 0,5–1 мм/с | 2–4 мм/с | 1–2 мм/с |
| Уровень звукового давления | До 70 дБА | 75–85 дБА | 70–75 дБА |
| Производительность | 3–6 м/ч | 10–18 м/ч | 5–10 м/ч |
| Оптимальные грунты | Связные средней плотности | Пески, супеси, насыпные | Любые, включая каменистые |
| Стоимость м.п. (2024 г.) | 9 000–14 000 ₽ | 4 500–7 000 ₽ | 11 000–17 000 ₽ |
| Ограничения | Требуется опорная конструкция | Нужно обследование зданий | Увеличение сроков на 30–40% |
Как выбрать профиль шпунта для работ в городских условиях
Выбор сечения шпунта определяется глубиной котлована, величиной активного давления грунта, наличием грунтовых вод, способом крепления (распорки, анкеры, консольное защемление). В городских условиях критичны два параметра: момент сопротивления сечения (для восприятия изгибающих нагрузок) и надёжность замкового соединения (для обеспечения водонепроницаемости и целостности стенки при многократном использовании).
Профили типа Ларсен и отечественные аналоги
В российской практике применяются:
- Профили Ларсен (импортные): Ларсен II, III, IV (U-образные профили различной несущей способности), Ларсен 430, 605. Момент сопротивления: от 1500 до 3500 см³/м.
- Отечественные профили по ГОСТ Р 57357-2016: Серия Л (Л4, Л5, Л5УМ) — момент сопротивления 1800–2500 см³/м; Серия ШП (ШП-1, ШП-2) — усиленные профили для глубоких котлованов. Масса погонного метра: 60–95 кг в зависимости от типа.
Характеристики профиля Л5 (типичный для городских условий)
- Высота стенки: 425 мм
- Толщина стенки: 10,5 мм
- Момент сопротивления: 2000 см³/м
- Масса погонного метра: 78 кг
- Тип замка: кулачковый усиленный
Профиль подходит для котлованов глубиной до 6–7 метров в грунтах средней категории (пески, супеси, суглинки текучепластичные) при условии установки одного или двух ярусов распорок.
Области применения в городских условиях:
- Котлованы под фундаменты торговых и офисных зданий высотой до 3–4 этажей
- Ремонт участков набережных с глубиной воды до 4–5 метров
- Временное ограждение траншей при прокладке коллекторов и теплосетей
- Укрепление откосов при строительстве подъездных путей
Профиль Л5УМ: усиленный вариант для глубоких котлованов
- Высота стенки: 425 мм
- Толщина стенки: 13,0 мм
- Момент сопротивления: 2400 см³/м
- Масса погонного метра: 94 кг
Увеличенная толщина стенки позволяет воспринимать нагрузки в котлованах глубиной до 8–10 метров в грунтах высокой категории (суглинки твёрдые, глины с прослоями гравия) при установке двух ярусов распорок или комбинированной схеме крепления (распорки + анкеры).
Области применения:
- Котлованы под подземные паркинги на 2–3 уровня
- Устройство котлованов станций метро открытым способом
- Реконструкция причальных стенок портов с глубиной акватории до 6–7 метров
- Защита котлованов вблизи зданий с высоким уровнем грунтовых вод
Усиленные замки выдерживают отклонения до 1,5% без потери герметичности и обеспечивают до 20–30 циклов погружения-извлечения.
Выбор профиля шпунта в зависимости от глубины котлована и условий
| Глубина котлована | Грунтовые условия | Рекомендуемый профиль | Примечание |
|---|---|---|---|
| До 5 метров | Пески, супеси средней плотности | Л4, Ларсен III | Один ярус распорок на глубине 2,5 м |
| 5–7 метров | Суглинки, глины текучепластичные | Л5, Ларсен IV | Два яруса распорок или анкеровка |
| 7–10 метров | Суглинки твёрдые, моренные отложения | Л5УМ, ШП-2 | Комбинированное крепление, расчёт устойчивости |
| Любая глубина | Высокий УГВ (менее 2 м от поверхности) | Л5, Л5УМ | Обязательна проверка замков на герметичность |
| До 6 метров | Набережные, причалы | Л5УМ, ШП-2 | Защита от коррозии (окраска, катодная защита) |
Как организовать шпунтовые работы в стеснённых условиях: пошаговый алгоритм
Работы в плотной застройке требуют детальной подготовки, согласований и поэтапного контроля. Ниже — последовательность действий от изысканий до демонтажа ограждения.
- Инженерно-геологические и инженерно-экологические изыскания. Бурение скважин с шагом 20–30 метров, отбор проб грунта для лабораторных испытаний согласно СП 47.13330.2016. Определение физико-механических характеристик: плотность, влажность, угол внутреннего трения, сцепление, модуль деформации. Установление уровня грунтовых вод и его сезонных колебаний. Выявление линз торфа, плывунов, карстовых пустот.
- Обследование существующих зданий и сооружений. Осмотр фундаментов (вскрытие шурфов), стен, перекрытий, коммуникаций. Фиксация существующих трещин, дефектов, осадочных деформаций. Составление дефектных ведомостей. Установка маяков и реперов для мониторинга смещений. Фотофиксация состояния зданий.
- Расчёт допустимых вибрационных и динамических нагрузок. Определение предельных значений виброскорости для каждого здания в зоне влияния работ (обычно в радиусе 50 метров) согласно СН 2.2.4/2.1.8.566-96. Математическое моделирование распространения вибрации от точки погружения с учётом типа грунта и фундаментов. Выбор безопасных режимов работы техники и последовательности погружения шпунта.
- Разработка проекта производства работ (ППР) и проекта организации строительства (ПОС). Схема расстановки шпунта с указанием отметок верха и низа. Последовательность погружения (от дальних точек к ближним или секторами по 10–15 метров). Выбор техники и её расстановка на площадке. График работ с учётом ограничений по шуму согласно СанПиН 1.2.3685-21. Мероприятия по охране труда, пожарной безопасности, экологии.
- Согласование проектной документации. Получение разрешений от Госстройнадзора, органов охраны культурного наследия (при работах в охранных зонах), владельцев инженерных сетей (газ, вода, электричество, связь), ГИБДД (при необходимости перекрытия улиц). Уведомление жителей соседних домов о характере и сроках работ.
- Подготовка строительной площадки. Вынос или переустройство подземных коммуникаций. Устройство защитных коробов и футляров. Планировка территории, устройство подъездных дорог. Установка ограждений, информационных щитов, освещения. Организация временного водоотлива.
- Погружение шпунта выбранным методом. Монтаж первой секции (3–5 шпунтин, соединённых замками). Контроль вертикальности теодолитом или лазерным нивелиром (допуск ±1%). Поэтапное погружение с замерами вибрации. Корректировка режима работы при превышении допустимых значений.
- Мониторинг в процессе производства работ. Ежедневные замеры осадок реперов на зданиях (утром и вечером). Фиксация виброскорости портативными виброметрами. Проверка целостности коммуникаций. Ведение исполнительной документации.
- Устройство крепления котлована. Установка внутренних распорок из стальных или железобетонных элементов либо заанкеривание шпунта в грунт согласно СП 45.13330.2017. Расчёт нагрузок с учётом активного давления грунта, гидростатического давления воды, временной пригрузки от складирования материалов.
- Контрольные испытания и приёмка ограждения. Геодезическая исполнительная съёмка положения шпунтовой стенки. Проверка герметичности замков. Гидравлические испытания (при необходимости). Оформление акта приёмки ограждающей конструкции.
- Извлечение шпунта после завершения строительства. Демонтаж распорок или анкеров. Вибровыдёргивание или вытягивание гидравлическими захватами. Контроль сохранности замков для повторного использования. Заполнение пустот цементно-песчаной смесью или грунтом с послойным уплотнением.
Нормативная база для шпунтовых работ в условиях плотной застройки
Проектирование и производство работ регулируются комплексом строительных норм, правил и стандартов.
- СП 45.13330.2017 "Земляные сооружения, основания и фундаменты". Актуализированная редакция СНиП 3.02.01-87. Устанавливает методы производства работ по устройству шпунтовых ограждений, требования к контролю качества погружения, минимальную глубину заделки шпунта ниже дна котлована: не менее 0,2h в песках, не менее 0,3h в глинах и суглинках (где h — глубина котлована), требования к креплению котлованов.
- СП 22.13330.2016 "Основания зданий и сооружений". Регламентирует допустимые деформации существующих фундаментов при новом строительстве и реконструкции. Для зданий исторической застройки предельная равномерная осадка определяется индивидуально на основании обследования, неравномерная осадка — как правило, не более 5 мм на 10 метров длины, крен — не более 0,002. Для современных зданий: равномерная осадка до 10–15 мм, неравномерная до 10 мм. Требует обязательного геотехнического мониторинга при работах на расстоянии менее 1,5–2,0 глубин котлована от соседних объектов.
- ГОСТ Р 57357-2016 "Шпунт стальной горячекатаный. Технические условия". Определяет геометрические параметры профилей, марки стали (обычно С345, С375), требования к замковым соединениям. Для городских условий с многократным использованием рекомендованы профили с усиленными замками, обеспечивающими водонепроницаемость и стойкость к деформациям при 15–30 циклах погружения-извлечения.
- СН 2.2.4/2.1.8.566-96 "Производственная вибрация, вибрация в помещениях жилых и общественных зданий". Нормирует предельные уровни вибрации. Для жилых и общественных зданий днём: виброскорость до 4 мм/с; ночью: виброскорость до 2 мм/с. Строительные организации обязаны проводить замеры аккредитованными лабораториями и предоставлять протоколы в Роспотребнадзор.
- СанПиН 1.2.3685-21. Устанавливает предельные уровни звукового давления: в жилых помещениях днём до 55 дБА, ночью до 45 дБА; на территории жилой застройки днём до 70 дБА, ночью до 60 дБА.
- Региональные нормативы. В Москве и Санкт-Петербурге действуют дополнительные требования. В Санкт-Петербурге требуется согласование КГИОП при работах в границах объектов культурного наследия, запрет на забивные технологии в радиусе 50–100 метров от памятников федерального значения. В Москве действуют дополнительные ограничения по шуму в ЦАО — до 75 дБА даже в дневное время.
Контроль качества и мониторинг при работах в городских условиях
Система контроля включает три уровня: операционный, промежуточный и приёмочный.
Операционный контроль
- Проверка вертикальности шпунта: отклонение не более 1% от глубины погружения, контроль в двух взаимно перпендикулярных плоскостях, измерение теодолитом или лазерным нивелиром.
- Визуальный осмотр замков: отсутствие зазоров более 3 мм, отсутствие деформаций и разрывов металла, проверка герметичности соединений.
- Замеры вибрации: на расстояниях 5, 10, 20, 50 метров от точки погружения, каждые 2 часа работы вибратора, занесение данных в журнал производства работ.
Промежуточный контроль
- Геодезическая съёмка: после погружения каждого участка (10–20 погонных метров), сравнение с проектными отметками, допустимое отклонение ±50 мм по высоте.
- Измерение осадок реперов: ежедневно (утром и вечером), предельная суточная осадка — 3 мм, предельная суммарная осадка — 10 мм (для современных зданий), при превышении — приостановка работ.
- Контроль уровня грунтовых вод: в наблюдательных скважинах, снижение более чем на 0,5 м — признак нарушения герметичности, корректировка технологии при необходимости.
Приёмочный контроль
- Исполнительная геодезическая съёмка: всей шпунтовой стенки, составление схемы фактических отметок, оформление исполнительной документации.
- Гидравлические испытания: при необходимости обеспечения водонепроницаемости, заполнение котлована водой на проектную отметку, выдержка 24–48 часов, допустимая фильтрация — не более 5 литров в сутки на 1 м² стенки.
- Повторное обследование зданий: сравнение с исходным состоянием, фиксация появившихся дефектов, оценка связи со строительными работами.
Типичные ошибки при шпунтовых работах в стеснённых условиях и способы их избежать
Ошибка 1: Недостаточная глубина лидерного бурения
Проблема: Если скважина не достигает плотного слоя (бурят на 50–60% вместо рекомендуемых 80–90%), шпунт отклоняется, замки расходятся, теряется герметичность.
Решение: Контроль глубины бурения по данным ИГИ, использование буровых установок с измерителями глубины, ведение журнала бурения с фиксацией фактической глубины каждой скважины.
Ошибка 2: Игнорирование или редкий мониторинг осадок зданий
Проблема: Отсутствие реперов или замеры раз в неделю приводят к незамеченным деформациям. Критическая осадка может произойти за 2–3 дня.
Решение: Установка не менее 3 реперов на каждое здание в зоне влияния, замеры утром и вечером, автоматизированный мониторинг с датчиками и онлайн-передачей данных.
Ошибка 3: Использование изношенного или повреждённого шпунта
Проблема: Шпунтины с деформированными замками, трещинами, коррозией более 30% толщины стенки теряют несущую способность и водонепроницаемость.
Решение: Дефектоскопия перед повторным применением (ультразвуковая, магнитопорошковая), отбраковка дефектных элементов, усиление сваркой накладок при локальных повреждениях.
Ошибка 4: Отсутствие согласования с владельцами коммуникаций
Проблема: Повреждение газопровода, кабеля высокого напряжения или волоконно-оптической линии влечёт остановку работ, крупные штрафы, возможную уголовную ответственность.
Решение: Запрос актуальных исполнительных схем у всех эксплуатирующих организаций, вызов представителей на объект для контроля, георадарное обследование трассы перед бурением, шурфование в местах пересечения коммуникаций.
Ошибка 5: Неправильная последовательность погружения
Проблема: Погружение от центра котлована к краям или хаотичное вместо рекомендуемой схемы вызывает неравномерные деформации грунта.
Решение: Разработка детальной схемы в ППР, погружение от дальних точек к ближним или секторами, учёт расположения чувствительных объектов, соблюдение последовательности в процессе работ.
Заключение
Погружение шпунта в стеснённых условиях и плотной городской застройке требует комплексного подхода: детальных инженерно-геологических изысканий, обследования соседних зданий, выбора низковибрационных технологий (статическое вдавливание, вибропогружение с демпфированием, лидерное бурение), непрерывного геотехнического мониторинга воздействий на окружающие здания и коммуникации.
Правильный выбор профиля шпунта — Л4, Л5 для котлованов до 5–7 метров или усиленного Л5УМ, ШП-2 для глубоких котлованов до 8–10 метров — обеспечивает надёжность ограждения, его герметичность и возможность многократного использования.
Соблюдение нормативных требований СП 45.13330.2017, СП 22.13330.2016, ГОСТ Р 57357-2016, СН 2.2.4/2.1.8.566-96, СанПиН 1.2.3685-21, использование современного оборудования с системами контроля вибрации, квалифицированный авторский и технический надзор гарантируют сохранность существующей застройки, безопасность работ и выполнение проекта в установленные сроки.
Грамотное планирование, согласование с контролирующими органами и организация мониторинга позволяют безопасно устраивать котлованы под подземные паркинги, станции метро, торговые центры даже в исторических центрах городов и вблизи объектов культурного наследия.
Для расчёта стоимости работ на вашем объекте, подбора оптимальной технологии погружения и профиля шпунта обратитесь к специалистам — мы проведём анализ инженерно-геологических условий площадки, разработаем проектное решение с учётом всех ограничений и организуем выполнение работ с соблюдением требований безопасности.
Часто задаваемые вопросы
-
Можно ли погружать шпунт вплотную к фундаменту здания без риска повреждений?
Да, при использовании статического вдавливания или лидерного бурения с последующим погружением, наличии предварительного обследования фундаментов и организации мониторинга осадок.
Минимальное безопасное расстояние:
- 2 метра от края фундамента при ежедневном контроле деформаций
- Для зданий старше 50 лет рекомендуется защитная цементация или силикатизация грунта под подошвой фундамента
- Зона влияния рассчитывается индивидуально согласно СП 22.13330.2016
-
Какой метод погружения шпунта самый тихий для работы в жилой зоне?
Статическое вдавливание гидравлическими установками:
- Уровень звукового давления: до 70 дБА
- Виброскорость: 0,5–1 мм/с на удалении 10 метров
- Сопоставимо с шумом грузового автомобиля на холостом ходу
Для сравнения: вибропогружение с демпфированием (75–85 дБА), лидерное бурение шнековыми установками (70–75 дБА). Все методы допустимы для дневных работ вблизи жилых домов и социальных объектов при соблюдении требований СанПиН 1.2.3685-21.
-
Нужно ли извлекать шпунт после завершения строительства или можно оставить в грунте?
Решение принимается на стадии проектирования.
Шпунт оставляют в грунте, если:
- Он становится частью постоянной конструкции (набережная, причальная стенка, подпорная стена)
- Извлечение может вызвать осадку соседних зданий
- Возможно нарушение коммуникаций при извлечении
Шпунт извлекают для:
- Повторного использования (экономия 35–45% стоимости)
- Освобождения территории
- Исключения влияния на будущее строительство
Важно: После извлечения образовавшиеся пустоты обязательно заполняют цементно-песчаной смесью или грунтом с послойным уплотнением согласно СП 45.13330.2017.
-
Как контролируют вибрацию при погружении шпунта в городе?
Используемое оборудование: портативные виброметры (ВВМ-101, Октава-110А, Robotron и др.), установка на цоколях зданий и на грунте на расстояниях 5, 10, 20 метров от точки погружения.
Периодичность замеров: каждые 2 часа работы вибратора, занесение данных в журнал производства работ, предоставление протоколов заказчику и Роспотребнадзору.
Действия при превышении нормы: немедленная остановка работ, снижение мощности или частоты вибратора, переход на статическое вдавливание или лидерное бурение.
Предельные значения виброскорости: 3–4 мм/с для жилых зданий (днём), 2 мм/с для жилых зданий (ночью), 1–2 мм/с для зданий исторической застройки.
-
Какие грунты самые сложные для шпунтовых работ в городских условиях?
- Плотные моренные суглинки с включениями валунов: валуны диаметром более 300 мм препятствуют погружению. Решение: лидерное бурение увеличенного диаметра с разрушением препятствий.
- Насыпные грунты с обломками старых фундаментов: строительный мусор (кирпич, бетон, металл). Решение: предварительная расчистка или бурение с промывкой.
- Переувлажнённые торфяники: органические включения, низкая несущая способность. Решение: устройство дренажа или иглофильтров для снижения порового давления.
- Плывуны: водонасыщенные мелкие пески с высоким поровым давлением. Решение: предварительное понижение уровня грунтовых вод, закрепление грунта.
-
Сколько стоит погружение шпунта в стеснённых условиях?
<p>Цены актуальны на 2024 год и зависят от метода, глубины, грунтовых условий, аренды оборудования.</p>
<p><strong>Стоимость погружения:</strong> статическое вдавливание: 9 000–14 000 ₽ за п.м.; вибропогружение: 4 500–7 000 ₽ за п.м.; лидерное бурение + погружение: 11 000–17 000 ₽ за п.м.</p>
<p><strong>Дополнительные затраты:</strong> геотехнический мониторинг: от 60 000 ₽ в месяц; обследование зданий: от 120 000 ₽ за объект; согласования с контролирующими органами: от 40 000 ₽; аренда шпунта: от 150 ₽ за тонну в сутки.</p>
<p><strong>Общая стоимость ограждения котлована</strong> периметром 100 м, глубиной 6 м: от 1,8 до 3,5 млн рублей (в зависимости от метода и условий).</p> -
Сколько времени занимает погружение шпунтовой стенки в городских условиях?
<p><strong>Типовой котлован</strong> (периметр 100 м, глубина 6 м):</p>
<ul>
<li>В песчаных грунтах средней плотности (вибропогружение): 8–12 рабочих дней</li>
<li>В плотных глинах (статическое вдавливание): 18–25 дней</li>
<li>С лидерным бурением: увеличение сроков на 30–50%</li>
</ul>
<p><strong>Факторы, увеличивающие сроки:</strong> узкие площадки (ширина менее 5 метров): +20–30%; перерывы в работе в ночное время: +15–25%; сложные согласования: +20–40%; неблагоприятные грунтовые условия: +30–50%.</p>
<p><strong>Общий срок от начала подготовки до сдачи:</strong> 1,5–3 месяца (включая изыскания, согласования, погружение, крепление).</p>
