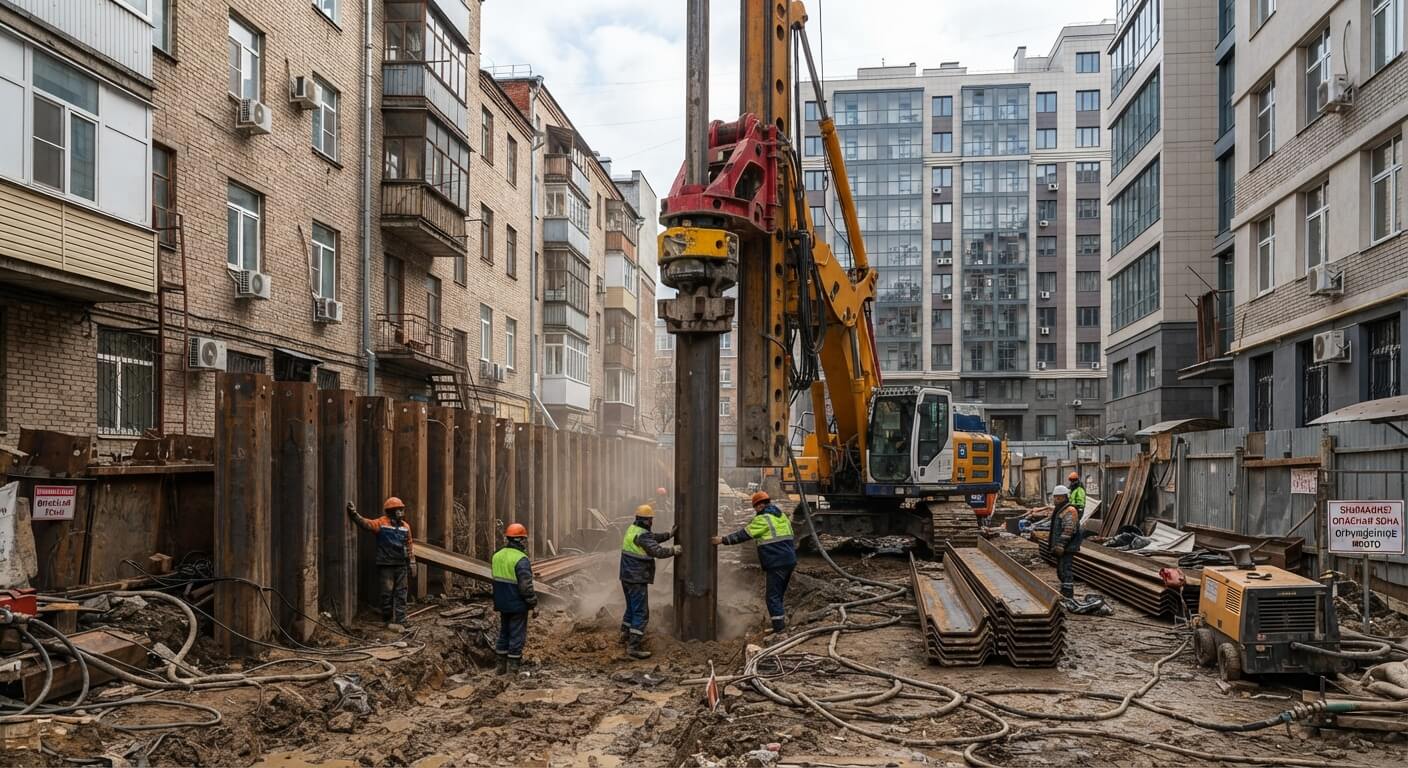

Шпунт в стеснённых условиях — это устройство ограждающих конструкций на участках с ограниченной площадью, вблизи действующих зданий, коммуникаций и в зонах плотной застройки. Основные требования: минимизация вибрации, контроль шума, защита фундаментов соседних объектов от динамических нагрузок. Применяются низковибрационные технологии — статическое вдавливание гидравлическими установками, вибропогружение с демпфированием, лидерное бурение с последующим погружением. Выбор метода зависит от категории грунта, расстояния до ближайших зданий, допустимых деформаций фундаментов и санитарных норм по шуму. В городских условиях используют профили с высоким моментом сопротивления и надёжными замковыми соединениями для обеспечения герметичности ограждения.
Что понимают под стеснёнными условиями в шпунтовых работах
Стеснённые условия — ситуация, когда строительная площадка ограничена по площади, высоте или доступу для тяжёлой техники. Типичные примеры:
- Котлован для подземного паркинга между жилыми домами
- Реконструкция набережной с сохранением работы причалов
- Прокладка коллектора в историческом центре города
- Устройство тоннеля метро открытым способом вблизи памятников архитектуры
Основные признаки стеснённых условий
Близость к существующим зданиям. Расстояние до соседних строений менее 5–10 метров требует особого внимания к выбору технологии погружения и организации мониторинга.
Ограниченная высота для работы копра. Линии электропередач, эстакады, надземные переходы, кроны деревьев могут препятствовать использованию высокого оборудования.
Запрет на динамические нагрузки. Ветхие фундаменты соседних строений, объекты культурного наследия, здания с историческими конструкциями требуют минимизации вибрационного воздействия.
Наличие подземных коммуникаций. Газопроводы высокого давления, теплосети, магистральные водоводы, кабели высокого напряжения, волоконно-оптические линии связи требуют особой осторожности при работах.
Узкие подъездные пути. Невозможность разворота крупногабаритной техники (краны, копры) ограничивает выбор оборудования.
Ограничения по времени работы. Запрет шумных операций в ночное время в жилых районах согласно региональным нормативам и законодательству о тишине.
В таких условиях классический забивной молот исключён — вибрация распространяется на значительное расстояние, может разрушать штукатурку, провоцировать осадку фундаментов, повреждать трубопроводы. Поэтому применяют методы с контролируемым энергетическим воздействием и непрерывным мониторингом состояния окружающей застройки.
Почему в городских условиях необходимо низковибрационное погружение шпунта
Вибрация от забивки распространяется через грунт волнами сдвига и сжатия. Амплитуда колебаний зависит от типа оборудования, характеристик грунта, расстояния до точки воздействия. Для зданий старой постройки с неглубоким заложением фундаментов на естественном основании даже относительно небольшие колебания могут быть критичными.
Возможные последствия вибрации
- Образование трещин в несущих стенах
- Перекосы оконных и дверных проёмов
- Разрыв соединений инженерных систем
- Повреждение фасадной отделки
- Осадка фундаментов
Нормативное регулирование
Санитарные нормы регулируются СанПиН 1.2.3685-21 «Гигиенические нормативы и требования к обеспечению безопасности и (или) безвредности для человека факторов среды обитания». Документ устанавливает предельно допустимые уровни вибрации для защиты здоровья людей в зданиях различного назначения.
Допустимые деформации конструкций зданий регулируются СП 22.13330.2016 «Основания зданий и сооружений». Свод правил устанавливает предельные значения осадок и кренов для различных типов зданий и сооружений, которые должны учитываться при проектировании работ вблизи существующей застройки.
Низковибрационные технологии позволяют снизить воздействие на окружающие здания до допустимых значений, что даёт возможность работать в охранных зонах памятников, вблизи больниц, школ, жилых домов, действующих производственных объектов.
Защита подземных коммуникаций
Дополнительный фактор — сохранность подземных коммуникаций. Газопроводы среднего и высокого давления, волоконно-оптические линии связи, кабели высокого напряжения чувствительны к динамическим нагрузкам.
Низковибрационные методы погружения (статическое вдавливание, контролируемое вибропогружение, лидерное бурение) минимизируют риск: смещения труб и кабелей, разрывов сварных швов и муфтовых соединений, повреждения изоляции, нарушения герметичности соединений.
Какие технологии применяют для погружения шпунта в плотной застройке
Выбор метода зависит от типа грунта и его характеристик, глубины погружения шпунта, наличия включений, расстояния до охраняемых объектов, требований заказчика к срокам и стоимости.
Статическое вдавливание гидравлическими установками
Принцип работы: Шпунтина вдавливается в грунт усилием гидроцилиндров, закреплённых на базовой раме или самоходной установке. Усилие вдавливания зависит от модели оборудования и может достигать сотен тонн.
Преимущества: низкий уровень шума, минимальная вибрация, возможность работы вплотную к существующим зданиям, точный контроль процесса погружения.
Оптимальные условия применения: связные грунты (суглинки, глины, супеси) средней и высокой плотности, работы вблизи чувствительных объектов, участки с ограничениями по шуму.
Ограничения: относительно низкая производительность, в плотных песках и гравелистых грунтах эффективность снижается, необходимость мощной опорной конструкции для распределения реакции вдавливания, более высокая стоимость мобилизации техники.
Вибропогружение с контролируемой амплитудой и частотой
Принцип работы: Вибропогружатели с регулируемой частотой и амплитудой создают направленную вибрацию, которая временно снижает сопротивление грунта у острия шпунта за счёт разжижения в зоне контакта.
Современные модели вибропогружателей оснащены системами активного демпфирования — датчики фиксируют колебания в грунте, электроника корректирует режим работы в реальном времени, что позволяет минимизировать распространение вибрации за пределы рабочей зоны.
Оптимальные условия применения: пески средней и высокой плотности, супеси, насыпные грунты средней плотности, грунты без крупных включений.
Ограничения: в плотных глинах и суглинках требуется комбинация с подмывом водой или лидерным бурением, уровень вибрации и шума требует контроля при работе вблизи чувствительных объектов.
Лидерное бурение с последующим вдавливанием или вибропогружением
Принцип работы: Перед погружением шпунта буром шнекового типа или ударно-канатным методом проходят скважину. Глубина бурения определяется проектом на основании инженерно-геологических условий. Грунт извлекается, затем в скважину вставляется шпунтина и допогружается вибратором малой мощности или гидравлическим вдавливающим устройством.
Преимущества: полностью исключает забивку, минимальное вибрационное воздействие, позволяет проходить плотные и каменистые слои, возможность прохождения старых фундаментов и строительного мусора.
Недостатки: необходимость точной геодезической разметки, увеличение сроков работ (ориентировочно на 30–50% по сравнению с прямым вибропогружением), риск отклонения скважины от вертикали в неоднородных грунтах.
Комбинированные методы
В сложных инженерно-геологических условиях используют последовательные операции, сочетающие преимущества различных методов: бурение лидерной скважины на расчётную глубину, подача воды под давлением для размыва грунта у острия шпунта, вибропогружение на последнем участке с контролируемой амплитудой.
Сравнение методов погружения шпунта в стеснённых условиях
| Параметр | Статическое вдавливание | Вибропогружение с демпфированием | Лидерное бурение + погружение |
|---|---|---|---|
| Уровень вибрации | Минимальный | Средний (контролируемый) | Низкий |
| Уровень шума | Низкий | Средний | Средний |
| Производительность | Относительно низкая | Высокая | Средняя |
| Оптимальные грунты | Связные средней плотности | Пески, супеси, насыпные | Любые, включая каменистые |
| Стоимость | Высокая | Средняя | Высокая |
| Основные ограничения | Требуется опорная конструкция | Необходим мониторинг зданий | Увеличение сроков на 30–50% |
Примечание: Конкретные значения уровней вибрации и шума зависят от модели оборудования, типа грунта, расстояния до точки измерения и других факторов. Требуют инструментального контроля на каждом объекте.
Как выбрать профиль шпунта для работ в городских условиях
Выбор сечения шпунта определяется глубиной котлована, величиной активного давления грунта, наличием и уровнем грунтовых вод, способом крепления, требованиями к водонепроницаемости ограждения.
В городских условиях критичны два параметра: момент сопротивления сечения (для восприятия изгибающих нагрузок от давления грунта и воды) и надёжность замкового соединения (для обеспечения водонепроницаемости и целостности стенки при многократном использовании).
Типы профилей шпунта
Профили по российским стандартам: регулируются ГОСТ Р 56702-2015 «Шпунт стальной. Технические условия». Стандарт устанавливает требования к геометрическим параметрам профилей, маркам стали, замковым соединениям, допускам на изготовление.
Профили по европейским стандартам: производятся по EN 10248 «Горячекатаный стальной шпунт». Европейские профили (в том числе серии Larssen) широко применяются в России, особенно в крупных городах. При использовании таких профилей требуется подтверждение соответствия европейских стандартов российским нормам проектирования.
Марки стали для шпунтовых профилей
Согласно ГОСТ 27772-2015 «Прокат для строительных стальных конструкций» применяются стали: С235 (для лёгких конструкций, временных ограждений), С255 (для стандартных условий), С345 (для глубоких котлованов, повышенных нагрузок, наиболее распространённая марка), С375 (для особо ответственных конструкций, работы при низких температурах).
Факторы выбора профиля
Чем глубже котлован, тем выше требования к моменту сопротивления профиля. Расчёт производится по СП 45.13330.2017 с учётом активного и пассивного давления грунта. В плотных грунтах с высоким давлением требуются профили с увеличенной толщиной стенки и более высоким моментом сопротивления. При высоком уровне грунтовых вод критична герметичность замковых соединений.
Важно: Выбор конкретного профиля производится на основании расчёта по СП 45.13330.2017 «Земляные сооружения, основания и фундаменты» с учётом всех действующих нагрузок, грунтовых условий, уровня грунтовых вод и способа крепления шпунтовой стенки.
Как организовать шпунтовые работы в стеснённых условиях: пошаговый алгоритм
Работы в плотной застройке требуют детальной подготовки, согласований и поэтапного контроля. Ниже — последовательность действий от изысканий до демонтажа ограждения.
- Инженерно-геологические и инженерно-экологические изыскания
Бурение скважин, отбор проб грунта для лабораторных испытаний. Определение физико-механических характеристик: плотность, влажность, угол внутреннего трения, сцепление, модуль деформации. Установление уровня грунтовых вод и его сезонных колебаний. Выявление линз торфа, плывунов, карстовых пустот, техногенных включений.
- Обследование существующих зданий и сооружений
Осмотр фундаментов (при необходимости — вскрытие шурфов), обследование стен, перекрытий, конструкций. Проверка состояния инженерных коммуникаций. Фиксация существующих трещин, дефектов, осадочных деформаций. Составление дефектных ведомостей. Установка маяков и реперов для мониторинга смещений и осадок. Фотофиксация состояния зданий (детальная, с привязкой к плану).
- Расчёт допустимых вибрационных и динамических нагрузок
Определение предельных значений колебаний для каждого здания. Обоснование выбора метода погружения. Установление режимов работы оборудования. Анализ конструктивных особенностей зданий. Оценка состояния фундаментов. Математическое моделирование распространения вибрации от точки погружения. Расчёт ожидаемых деформаций грунтового основания.
- Разработка проекта производства работ (ППР) и проекта организации строительства (ПОС)
Схема расстановки шпунта с указанием проектных отметок. Последовательность погружения. Выбор техники и схема её расстановки на площадке. Технологические карты на каждый вид работ. График производства работ с учётом ограничений по шуму. Мероприятия по охране труда, пожарной безопасности, экологии.
- Согласование проектной документации с контролирующими органами
Получение разрешений от органов строительного надзора, органов охраны культурного наследия (при работах в охранных зонах памятников), владельцев инженерных сетей. Согласование схемы движения техники при необходимости. Уведомление жителей соседних домов о характере и сроках работ.
- Подготовка строительной площадки
Вынос в натуру осей и границ котлована. Вынос или переустройство подземных коммуникаций. Устройство защитных коробов и футляров для коммуникаций, остающихся в зоне работ. Планировка территории. Устройство подъездных дорог с твёрдым покрытием. Устройство разворотных площадок для техники. Установка ограждений строительной площадки. Организация освещения. Устройство временного водоотлива (при необходимости).
- Погружение шпунта выбранным методом
Проверка соответствия шпунта проектным требованиям. Разметка мест погружения. Установка направляющих рам (при необходимости). Монтаж первой секции с контролем вертикальности геодезическими приборами. Поэтапное погружение согласно утверждённой последовательности. Контроль вертикальности после каждой шпунтины или секции. Контроль плотности замковых соединений. Замеры вибрации в контрольных точках. Замеры осадок реперов на зданиях.
- Мониторинг в процессе производства работ
Установка виброметров в контрольных точках на зданиях и на грунте. Регулярные замеры. Занесение данных в журнал производства работ. Оперативное реагирование при превышении допустимых значений. Замеры осадок реперов не реже 2 раз в сутки. Ведение журнала замеров. Построение графиков осадок во времени.
- Устройство крепления котлована
Установка внутренних распорок из стальных труб или двутавров (в узких котлованах) либо заанкеривание шпунта в грунт (при достаточной площади). Расчёт нагрузок с учётом активного давления грунта, гидростатического давления воды, временной пригрузки от складирования материалов и движения техники по краю котлована.
- Контрольные испытания и приёмка ограждения
Геодезическая исполнительная съёмка положения шпунтовой стенки. Определение фактических отметок верха шпунта. Проверка отклонений от проектного положения. Визуальный осмотр замковых соединений. При необходимости — герметизация дефектных участков. Гидравлические испытания (при требовании водонепроницаемости). Оформление акта приёмки ограждающей конструкции.
- Извлечение шпунта после завершения строительства
Демонтаж распорок или анкеров. Обратный процесс: вибровыдёргивание или вытягивание гидравлическими захватами. Контроль сохранности замков и тела профиля для повторного использования. Дефектоскопия извлечённого шпунта. Правка деформированных элементов. Заполнение пустот после извлечения цементно-песчаной смесью или грунтом послойным уплотнением для предотвращения просадок.
Нормативная база для шпунтовых работ в условиях плотной застройки
Проектирование и производство работ регулируются комплексом строительных норм, правил и стандартов.
СП 45.13330.2017 «Земляные сооружения, основания и фундаменты»
Актуализированная редакция СНиП 3.02.01-87. Устанавливает методы расчёта устойчивости шпунтовых стенок, определения активного и пассивного давления грунта с учётом взвешивающего действия воды, сейсмических нагрузок. Глубина заделки шпунта ниже дна котлована определяется расчётом методом предельного равновесия с учётом характеристик грунтов, глубины котлована, нагрузок на бровке, уровня грунтовых вод, типа крепления. Коэффициенты запаса устойчивости: не менее 1,15 для временных сооружений, не менее 1,25 для постоянных конструкций.
СП 22.13330.2016 «Основания зданий и сооружений»
Актуализированная редакция СНиП 2.02.01-83. Регламентирует допустимые деформации оснований и фундаментов, расчёт дополнительных осадок от нового строительства, требования к мониторингу деформаций. Предельные значения устанавливаются индивидуально для каждого здания в зависимости от конструктивной схемы, материала стен и фундаментов, возраста и технического состояния, типа грунтов основания.
ГОСТ Р 56702-2015 «Шпунт стальной. Технические условия»
Определяет геометрические параметры профилей, марки стали (обычно С345, С375 по ГОСТ 27772-2015), требования к замковым соединениям (геометрия, допуски, зазоры), допуски на изготовление, требования к маркировке.
СанПиН 1.2.3685-21 «Гигиенические нормативы»
Нормирует предельно допустимые уровни вибрации для защиты здоровья людей в зданиях различного назначения. Строительные организации обязаны проводить замеры вибрации аккредитованными лабораториями, контролировать соблюдение нормативов в процессе работ, предоставлять протоколы замеров заказчику и в Роспотребнадзор.
Региональные нормы
Региональные нормативные акты могут вводить дополнительные ограничения на производство строительных работ в городских условиях. Например, в Санкт-Петербурге действуют особые требования к работам в границах объектов всемирного наследия ЮНЕСКО. Перед началом проектирования необходимо уточнить актуальные региональные требования в органах архитектуры и градостроительства, органах охраны культурного наследия соответствующего региона.
Контроль качества и мониторинг при работах в городских условиях
Система контроля включает три уровня: операционный (в процессе погружения), промежуточный (после завершения участка) и приёмочный (по окончании всех работ).
Операционный контроль
Проверка вертикальности шпунта в двух взаимно перпендикулярных плоскостях. Инструменты: теодолит, лазерный нивелир, отвес. Допуск: отклонение не более 1% от глубины погружения. Визуальный осмотр герметичности замковых соединений. Проверка отсутствия трещин и разрывов металла. Замеры вибрации на заданных расстояниях от точки погружения (при вибропогружении — каждые 2 часа работы вибратора).
Промежуточный контроль
Геодезическая съёмка положения верха шпунтовой стенки после погружения каждого участка (обычно 10–20 погонных метров). Сравнение фактических отметок с проектными. Замеры осадок реперов не реже 2 раз в сутки (утром и вечером). Построение графиков осадок во времени. Измерение уровня грунтовых вод в наблюдательных скважинах.
Приёмочный контроль
Полная исполнительная геодезическая съёмка всей шпунтовой стенки. Определение фактических отметок верха шпунта. Определение отклонений от проектного положения в плане. Гидравлические испытания (при требовании обеспечения водонепроницаемости): заполнение котлована водой на проектную отметку, выдержка 24–48 часов, измерение объёма фильтрации. Повторный осмотр всех зданий в зоне влияния. Сравнение с исходным состоянием. Оформление исполнительной документации.
Типичные ошибки при шпунтовых работах в стеснённых условиях и способы их избежать
- Недостаточная глубина лидерного бурения
-
Проблема: Если скважину бурят на недостаточную глубину, шпунт при последующем погружении отклоняется от вертикали, создаёт повышенное давление на грунт, замки расходятся, теряется герметичность ограждения.
Решение: Глубина лидерного бурения определяется проектом на основании данных инженерно-геологических изысканий. Использование буровых установок с точными измерителями глубины. Корректировка глубины бурения в зависимости от фактически встреченных грунтов.
- Игнорирование или недостаточный мониторинг осадок зданий
-
Проблема: Отсутствие реперов на фундаментах и стенах, редкие замеры (раз в неделю вместо ежедневных), несвоевременная реакция на развитие деформаций.
Решение: Установка не менее 3 реперов на каждое здание в зоне влияния. Размещение реперов на цоколе, в углах здания, в средней части протяжённых стен. Замеры не реже 2 раз в сутки (утром и вечером) при активных работах. Ведение журнала замеров с построением графиков.
- Использование изношенного или повреждённого шпунта
-
Проблема: Применение шпунтин с деформированными замками, сквозными трещинами, значительной коррозией, вмятинами, изгибами приводит к потере несущей способности, нарушению водонепроницаемости, разрушению профиля при погружении.
Решение: Дефектоскопия шпунта перед повторным применением (ультразвуковой контроль толщины стенки, магнитопорошковая дефектоскопия для выявления трещин, визуальный осмотр замков). Отбраковка дефектных элементов. Ремонт локальных повреждений.
- Отсутствие согласования с владельцами коммуникаций
-
Проблема: Использование устаревших исполнительных схем коммуникаций, отсутствие запросов в эксплуатирующие организации, игнорирование необходимости геофизического обследования.
Решение: Запрос актуальных исполнительных схем у всех эксплуатирующих организаций за 30–45 дней до начала работ. Согласование ППР с владельцами коммуникаций. Вызов представителей эксплуатирующих организаций на объект для уточнения положения коммуникаций в натуре. Георадарное (геофизическое) обследование трассы.
- Неправильная последовательность погружения
-
Проблема: Погружение шпунта в неоптимальной последовательности (от центра котлована к краям, хаотичное, без учёта расположения чувствительных зданий) вызывает неравномерные деформации грунта, дополнительные осадки соседних зданий.
Решение: Разработка детальной схемы последовательности погружения в ППР с учётом расположения чувствительных объектов, грунтовых условий, возможности контроля и мониторинга. Строгое соблюдение утверждённой последовательности в процессе работ.
Заключение
Погружение шпунта в стеснённых условиях и плотной городской застройке требует комплексного подхода и тщательной подготовки на всех этапах: детальные инженерно-геологические изыскания для выявления всех особенностей грунтовых условий, тщательное обследование соседних зданий для оценки их технического состояния и определения допустимых воздействий, выбор оптимального метода погружения на основании грунтовых условий и ограничений, расчёт допустимых воздействий на окружающую застройку, разработка детального ППР с учётом всех факторов.
Выбор профиля шпунта производится на основании расчёта по СП 45.13330.2017 для определения требуемого момента сопротивления с учётом глубины котлована, грунтовых условий, уровня грунтовых вод, обеспечения возможности многократного использования профилей.
Применение низковибрационных технологий (статическое вдавливание для работ в непосредственной близости от чувствительных объектов, вибропогружение с контролируемыми параметрами для эффективного погружения в песчаных и насыпных грунтах, лидерное бурение для прохождения плотных грунтов и препятствий), непрерывный мониторинг (контроль вибрации в процессе работ, ежедневные замеры осадок реперов на зданиях, своевременная реакция на отклонения от допустимых значений), соблюдение нормативных требований СП 45.13330.2017, СП 22.13330.2016, ГОСТ Р 56702-2015, СанПиН 1.2.3685-21, региональных нормативов и требований, профессиональный надзор гарантируют сохранность существующей застройки, безопасность работ и выполнение проекта в установленные сроки.
Грамотное планирование, тщательная подготовка, выбор оптимальных технологий и организация непрерывного мониторинга позволяют безопасно устраивать котлованы под подземные паркинги, станции метро, торговые центры, жилые комплексы даже в исторических центрах городов, вблизи памятников архитектуры, действующих зданий и сооружений.
Для расчёта стоимости работ на вашем объекте, подбора оптимальной технологии погружения и профиля шпунта обратитесь к нашим специалистам — мы проведём анализ инженерно-геологических условий площадки, разработаем проектное решение с учётом всех ограничений и организуем выполнение работ с соблюдением требований безопасности и действующих нормативов.
Часто задаваемые вопросы
-
Можно ли погружать шпунт вплотную к фундаменту здания без риска повреждений?
Минимальное безопасное расстояние определяется расчётом для каждого конкретного случая и зависит от типа грунта и его характеристик, технического состояния здания, типа и состояния фундамента, метода погружения шпунта, глубины котлована. При использовании низковибрационных технологий (статическое вдавливание, лидерное бурение) возможно выполнение работ на расстоянии от 2 метров и менее от края фундамента при условии предварительного детального обследования фундамента, расчётного обоснования допустимости работ, организации непрерывного мониторинга осадок, возможности оперативной остановки работ при превышении допустимых деформаций. Для зданий старой постройки (возраст более 50 лет) с ветхими фундаментами рекомендуется предварительное укрепление грунта под подошвой фундамента, увеличение расстояния до фундамента, применение наиболее щадящих методов погружения.
-
Какой метод погружения шпунта самый тихий для работы в жилой зоне?
Статическое вдавливание гидравлическими установками — наиболее тихий метод. Уровень шума сопоставим с работой грузового автомобиля на холостом ходу. Отсутствие ударных нагрузок. Возможность работы в дневное время вблизи жилых домов, больниц, школ. Вибропогружение даже с системами демпфирования создаёт более высокий уровень шума и вибрации, требуется согласование с жителями, возможны ограничения по времени работы, необходим инструментальный контроль. Лидерное бурение шнековыми установками имеет средний уровень шума, допустимо для дневных работ. Для работ в жилых зонах оптимально статическое вдавливание или лидерное бурение с последующим вдавливанием малой мощности.
-
Нужно ли извлекать шпунт после завершения строительства или можно оставить в грунте?
Решение принимается на стадии проектирования с учётом нескольких факторов. Шпунт оставляют в грунте, если он становится частью постоянной конструкции (набережная, причальная стенка, подпорная стена), извлечение может вызвать недопустимую осадку соседних зданий, извлечение может нарушить расположенные рядом коммуникации, грунтовые условия не позволяют безопасно извлечь шпунт, экономически нецелесообразно. Шпунт извлекают, если возможно повторное использование, оставление в грунте не предусмотрено проектом, собственник шпунта планирует его использование на других объектах. После извлечения шпунта обязательно заполнение образовавшихся пустот цементно-песчаной смесью или грунтом, послойное уплотнение заполнителя, контроль полноты заполнения.
-
Как контролируют вибрацию при погружении шпунта в городе?
Используют портативные виброметры, которые измеряют виброскорость (мм/с), виброускорение (м/с²), виброперемещение (мм). Точки установки: на цоколях зданий в зоне влияния работ, на грунте на расстояниях 5, 10, 20, 50 метров от точки погружения (в зависимости от близости зданий), в местах расположения чувствительных коммуникаций. Периодичность замеров: при вибропогружении — каждые 2 часа работы вибратора, при статическом вдавливании — контрольные замеры в начале, середине и конце смены, при изменении режима работы оборудования — дополнительные замеры. Данные заносятся в журнал производства работ, составляются протоколы замеров. При превышении допустимых значений работы останавливаются.
-
Какие грунты самые сложные для шпунтовых работ в городских условиях?
Плотные моренные суглинки с включениями валунов (высокое сопротивление погружению, риск повреждения острия шпунта и замков, необходимость предварительного лидерного бурения увеличенного диаметра, разрушение или обход валунов при бурении), насыпные грунты с обломками старых фундаментов и строительным мусором (непредсказуемость состава и плотности, наличие крупных включений, возможность встречи с остатками свай и подземных сооружений, необходимость предварительной расчистки или бурения с промывкой), переувлажнённые торфяники с органическими включениями (низкая несущая способность, высокая сжимаемость, риск всплытия котлована при понижении уровня грунтовых вод, необходимость устройства дренажа или иглофильтровых установок), плывуны (грунт в водонасыщенном состоянии ведёт себя как вязкая жидкость, невозможность удержания вертикальности шпунта, необходимость предварительного водопонижения).
-
Сколько стоит погружение шпунта в стеснённых условиях?
Стоимость работ зависит от множества факторов и требует индивидуального расчёта для каждого объекта. Факторы, влияющие на стоимость: регион производства работ, метод погружения, глубина котлована, тип грунта и его характеристики, объём работ (погонные метры шпунтовой стенки), сложность условий (близость зданий, коммуникаций), требования к мониторингу, срочность выполнения. Ориентировочные составляющие стоимости: погружение шпунта (за погонный метр), аренда шпунта (за тонну в сутки), геотехнический мониторинг (в месяц), обследование зданий (за объект), согласования с контролирующими органами. Цены могут значительно отличаться в различных регионах и требуют уточнения на момент выполнения работ.
-
Сколько времени занимает погружение шпунтовой стенки в городских условиях?
Сроки выполнения работ зависят от множества факторов: периметр и глубина котлована, тип грунта, выбранный метод погружения, производительность оборудования, ограничения по времени работы (запрет ночных работ), ширина площадки, сложность согласований, погодные условия. Ориентировочные сроки: подготовительный период (изыскания, обследования, проектирование, согласования) — 1–3 месяца, подготовка площадки — 1–2 недели, погружение шпунта зависит от объёма работ и метода (вибропогружение обычно быстрее статического вдавливания, лидерное бурение увеличивает сроки на 30–50%), устройство крепления — 1–2 недели. Для планирования сроков необходимо детальное изучение условий площадки, разработка детального ППР, закладка резерва времени на непредвиденные ситуации (обычно 15–20% от расчётного срока).
